2018年3月21日9時21分,由中國核建承建的全球第三臺、國內第二臺“華龍一號”機組——福清核電6號機組提前10天實現穹頂吊裝。這是繼2017年5月25日,“華龍一號”全球首堆福清核電5號機組提前15天實現穹頂吊裝之后,中國核建再次提前實現國內“華龍一號”核電機組穹頂吊裝重大里程碑節點。

福清核電6號機組穹頂吊裝提前完成,是我國自主三代核電技術工程建設按計劃有序推進的良好見證,再次向世界各國展示了我國在核電科研設計和工程建設領域的強大實力,標志著中國核電技術已走到世界前列,為“一帶一路”倡議深入實施和核電“走出去”提供了強大支撐。

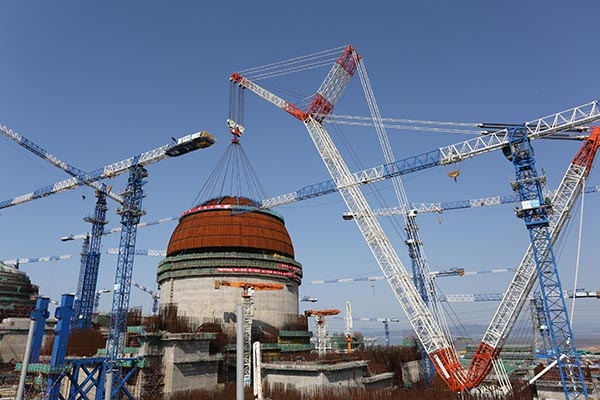

21日6時30分,直徑46.8米、高23.4米、重530余噸的帶肋半球殼體被凌空吊起,其吊裝規模與世界首堆“華龍一號”福清核電5號機組基本一致,是我國所有核電堆型中輪廓尺寸最大、薄壁結構重量最重的鋼結構穹頂。3200噸履帶吊車緩緩將穹頂吊離地面,完成變幅、升鉤、行走平移等一系列高精度動作后, 9時21分穹頂平穩落鉤就位在反應堆廠房安全殼上,標志著此次穹頂吊裝任務圓滿成功。

中國核建參建單位中核二四公司、中核機械公司、中核二三公司等,結合福清核電5號機組吊裝經驗數據,經過專家團隊論證,以數字化建造技術進一步優化了穹頂體積大、焊接工藝復雜、迎風面積大、吊裝就位高度高和對接精度高等工程難題解決方案,優化了吊車的行徑路線及吊裝過程組織控制,再次實現了穹頂吊裝一次性精準就位。
自“華龍一號”福清核電6號機組正式開工以來,中國核建先后完成了鋼襯里模塊化吊裝、穹頂制作、內殼施工到頂、內部結構完工等重大節點,各關鍵工程節點均按期或提前完成。作為“華龍一號”施工總承包商,中國核建正穩步有序地將承載著國人夢想的“華龍一號”從藍圖變為現實,全面助力“華龍一號”走出去。 該文觀點僅代表作者本人,如有文章來源系網絡轉載,本網系信息發布平臺,如有侵權,請聯系本網及時刪除。
|
